2024年3月8日公司對南方物流屋頂滲漏及排水系統改造的修復項目正式開工。二個多月的工程我們遇到諸多了問題與困難。
首先,是招標文件圖紙不符合現場實際需求。進入現場發現招標文件圖紙與現場實際施工發生偏差較大,若按原圖紙無法完成水槽及水管更換。為滿足現場施工要求我方設計人員于3月12日現場實際測量重新設計方案,直到3月27日在現場由南方物流費總、臺電張工、監理及設計人員共同對新設計施工圖紙行性會審,及確定廠房內外排水管道走向。在次期間我方人員只能開展屋頂彩鋼板更換工作。

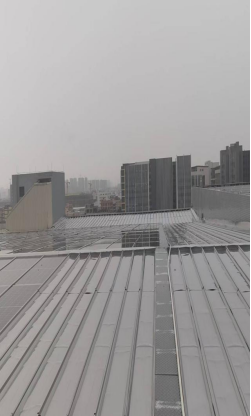

其次是天氣原因,中山南頭鎮施工位置多次發生強降雨導致工期延后。
3月中旬,下雨導致現場彩鋼瓦更換不利,屋面漏雨,施工人員也只能不斷地清理地面積水。4月強降雨一直持續,造成我方水槽、排水管、彩鋼瓦更換工作無法保持連續施工,一直到5月中旬天氣才見好轉。由于持續降雨,導致施工工序復雜、重復性工作大大增多。下雨導致不能連續施工,只能逐段更換,水槽更換后還需逐段安裝排水管,為保證不漏雨只能把新水槽、水管與原水槽、水管進行臨時連接,待天氣好轉再拆除臨時連接后繼續施工。
以2號水槽更換為例,2號水槽長度85米本應3天能夠更換完成由于強降雨影響2號水槽從4月18開始施工,直到4月25日2號水槽、排水管更換完成。2號水槽水管更換實際施工8天比計劃拖期5天。
原水槽、水管、及光伏組件連接處多處漏水。在臺電要求下我方施工過程中多次處理原施工遺留的漏水問題,由于新水槽、水管還未安裝原漏水點無法根治,現場只能采取打膠、加支架等臨時措施處理漏水點。持續的大雨導致打完膠的位置膠始終處在潮濕環境下達不到本應具備的性能,待下一場雨到來時還會漏雨,這樣的后果就是一直在做重復的打膠補漏工作。

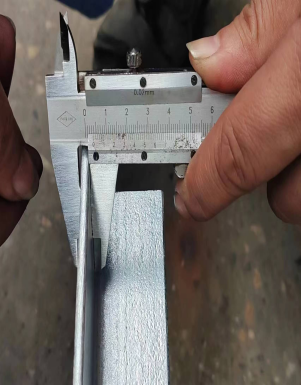

即使有種種困難與問題,我們依然完成了屋面金屬瓦全部更換。原彩鋼瓦為0.3mm彩鋼瓦,安裝方式為螺栓釘固定,導致釘眼處密封不嚴雨水滲漏,更換為0.45mm不銹鋼暗扣瓦,表面無打釘。共更換3322平。

更換前

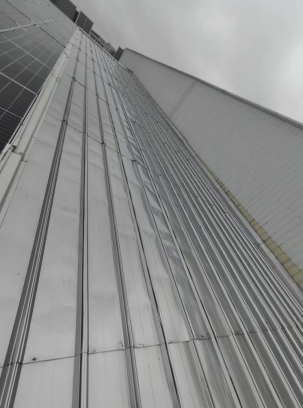

更換后

另有5條排水槽全部更換。原排水槽為1.2MM普通鐵板制作,采用搭接密封膠形式連接,密封不牢固導致雨水滲漏,水槽天溝沒有泛水板,與光伏板、金屬板相接處沒有防雨措施導致雨水滲漏。新更換水槽為3mm厚鍍鋅鋼板壓制成型,采用焊接方式連接,焊縫處刷漆防腐,水槽天溝兩側加裝泛水板,與光伏版及金屬板相接處使用防水泡沫封堵。共更換460米。

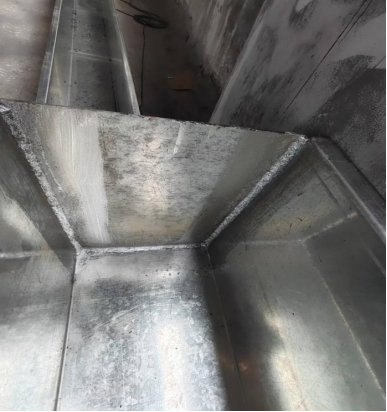

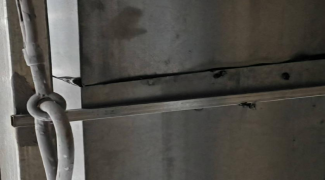

原水槽

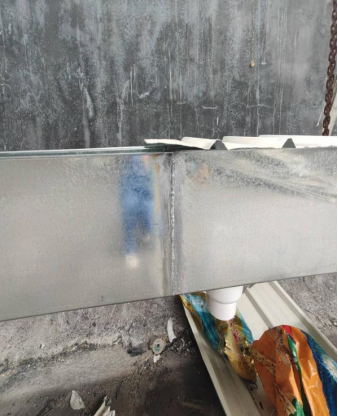

新水槽

還有原水管為2.2mm普通PVC水管,質量不達標導致去年水管爆裂倉庫積水。新水管采用廣東聯塑DN160國標4mmPVCU管材、管件連接。更換2500余米。
到目前為止,我們克服著種種困難,并迎難而上。看著煥然一新的現場,我們的汗水與付出得到了最大的回報。接下來,我們?nèi)詴^續努力,爭取圓滿的完成任務。

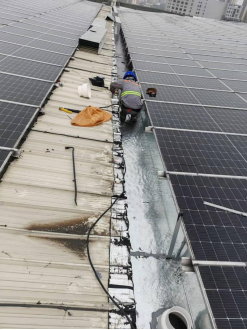

水槽漏斗加裝緩沖膠圈

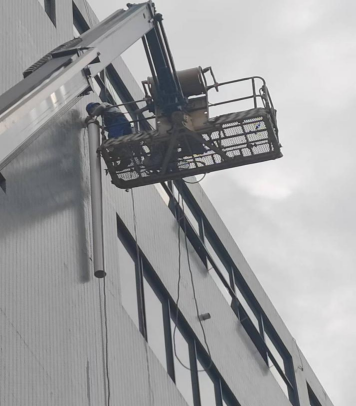

使用舉升車安裝外墻水管

監理及技術人員對到廠材料復檢

另有現場業主對施工人員進行安全培訓、學習

早班會

與設計人員現場溝通解決問題

與業主溝通現場施工

廣東中山項目
2024年5月
