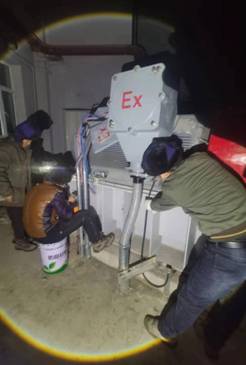

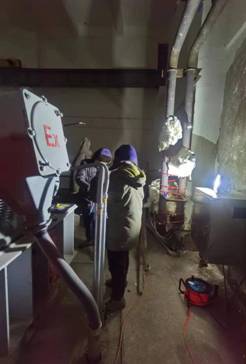

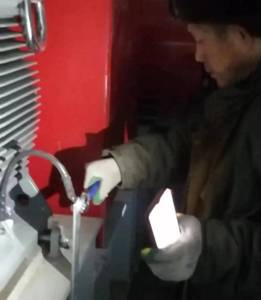

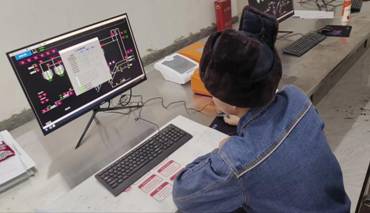

自2023年春節后復工以來,匯流河項目輸煤系統的施工一直圍繞著系統的受電工作忙碌著,工人們加班加點,大干快上,經過項目部全體員工及兄弟單位的共同努力,終于在3月5日完成了輸煤系統干式變壓器、PC、MCC的受電,并且一次成功。

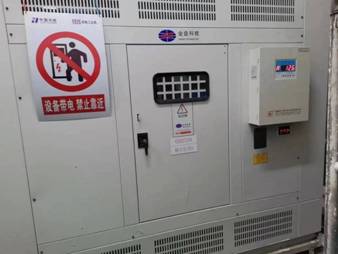

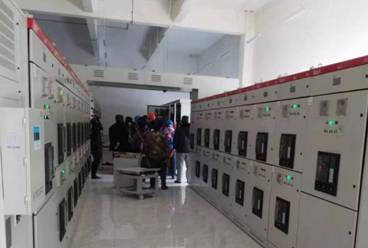

受電前早班會中進行安全技術交底 受電前的聯合檢查

此次受電成功意味著輸煤系統的建筑安裝施工完成了一個重要的里程碑節點,標志著輸煤系統的安裝工作正式進入了設備調試階段。系統送電后,就可以進行設備的單體調試,包括電動機空載試轉、整套設備空載試轉、控制系統的調試以及設備間的聯動調試等。按照既定的施工計劃,我們將于3月18日完成廠外輸煤段(翻車機室到煤場)的聯動調試,達到把廠外來煤輸送到煤場的條件。至5月10日,整套輸煤系統將具備全線上煤條件。

匯流河項目
2023年3月
